[Jagsttalbahn Info] Arbeiten rund um Neujahr

Die Informationsliste der Jagsttalbahn jagsttalbahn-info at jagsttalbahn.de
So Jan 4 17:11:51 CET 2026


    Arbeiten rund um Neujahr

Zwischen Weihnachten und Neujahr haben wir das erste Joch hinter dem
Bahnübergang geschottert und gestopft, sodass es befahrbar ist. Da der
Bahnübergang auf der endgültigen Höhe, das Planum dahinter aber noch
deutlich niedriger lag, haben wir Schotter aus dem Schotterwagen in die
Radladerschaufel gefüllt und so das erste Joch geschottert. Anschließend
konnte mit der Stopfmaschine eine Rampe gestopft werden, sodass der
Bauzug nun in Richtung des nächsten Abschnitts fahren kann.


Bild: B. Hümmelchen

Am zweiten Tag haben wir auf der anderen Seite des Bahnübergangs den
"Lückenschluss" zwischen bisherigem Streckenende und Bahnübergang auf
die finale Höhenlage gestopft und genau ausgerichtet.

In der Werkstatt wurde alles vorbereitet, um einen knapp 50 Meter langen
Abschnitt des Gleis 4 vor der BAG-Halle einzudecken. Dies wird im April
für das Ab- und Aufladen der Dampflokomotive benötigt, wird aber auch
uns in Zukunft nützlich sein, da der Bereich zwischen den Gleisen 1 und
4 dann mit Gabelstapler oder Radlader erreichbar ist. Wegen der großen
Länge haben wird keine klassischen Rillenbeischienen sondern eine andere
Konstruktion gewählt.

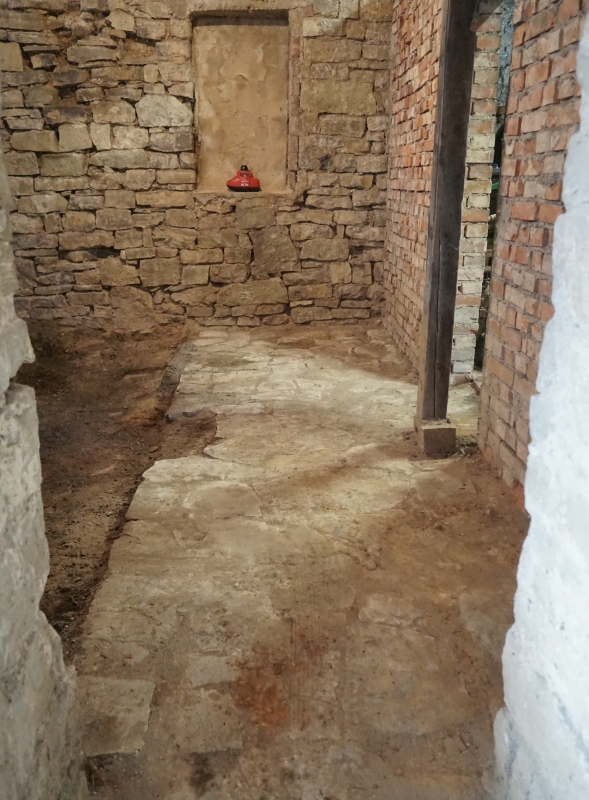

Im neuen Jahr haben wir dann im Anbau des Reparaturhauses ausgeräumt und
den alten Boden zum Teil entfernt. Der Raum soll einen ebenen Boden mit
Knochensteinen erhalten und in Zukunft besser als bisher nutzbar sein.

Der alte Boden war in zwei Teile geteilt: Im Bereich zum Hauptgebäude
ist ein Natursteinboden, der nur an ein paar wenigen Stellen angepasst
werden musste und ansonsten unter dem neuen Boden erhalten bleibt. Die
andere Seite war früher durch eine zusätzliche Wand abgetrennt und
diente als Übernachtungsraum für den Nachtheizer. In diesem Bereich
waren Holzschwellen direkt auf den Boden gelegt. Diese waren nur noch in
Fragmenten vorhanden und wurden entfernt. Stattdessen wurde hier mit KFT
aufgefüllt.


Bild: Stefan Haag

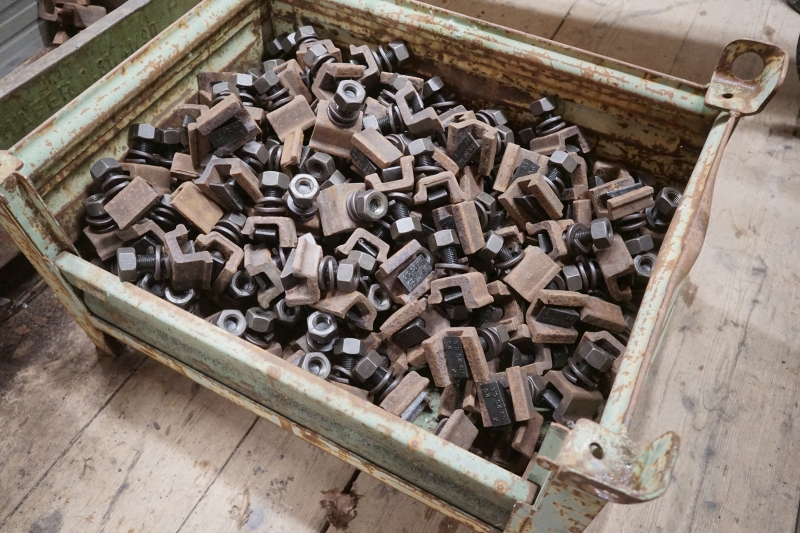

Zuletzt haben wir für den jetzt anstehenden Gleisbau viele
Kleineisenpäckchen gepackt, d.h. jeweils Hakenschraube, Klemmplatte,
Federring und Mutter zusammengesetzt.


Bild: Stefan Haag
-------------- nächster Teil --------------
Ein Dateianhang mit HTML-Daten wurde abgetrennt...
URL: <http://lists.jagsttalbahn.de/pipermail/jagsttalbahn-info/attachments/20260104/c26a3784/attachment.html>
-------------- nächster Teil --------------
Ein Dateianhang mit Binärdaten wurde abgetrennt...
Dateiname   : 2025-12-29_HuemmelchenB_Schottern_erstes_Joch.jpg
Dateityp    : image/jpeg
Dateigröße  : 482113 bytes
Beschreibung: nicht verfügbar
URL         : <http://lists.jagsttalbahn.de/pipermail/jagsttalbahn-info/attachments/20260104/c26a3784/attachment.jpg>
-------------- nächster Teil --------------
Ein Dateianhang mit Binärdaten wurde abgetrennt...
Dateiname   : 2026-01-03_Haag_Anbau_alter_Boden.jpg
Dateityp    : image/jpeg
Dateigröße  : 429111 bytes
Beschreibung: nicht verfügbar
URL         : <http://lists.jagsttalbahn.de/pipermail/jagsttalbahn-info/attachments/20260104/c26a3784/attachment-0001.jpg>
-------------- nächster Teil --------------
Ein Dateianhang mit Binärdaten wurde abgetrennt...
Dateiname   : 2026-01-03_Haag_Kleineisen_fertig.jpg
Dateityp    : image/jpeg
Dateigröße  : 454839 bytes
Beschreibung: nicht verfügbar
URL         : <http://lists.jagsttalbahn.de/pipermail/jagsttalbahn-info/attachments/20260104/c26a3784/attachment-0002.jpg>


Mehr Informationen über die Mailingliste Jagsttalbahn-info
